1.1.3挖方路基施工

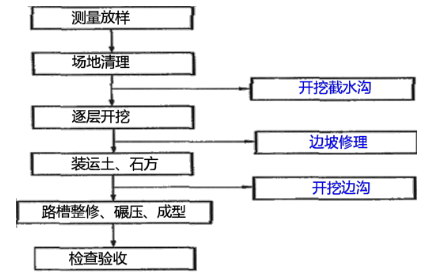

路堑施工工序
三逐级--逐级开挖,逐级边坡修整,逐级边坡防护
土质路堑施工技术
1)开挖方法:横向挖掘法、纵向挖掘法、混合式挖掘法

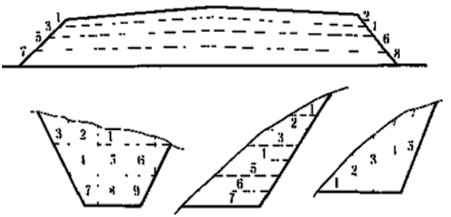

横向挖掘法:单层横向全宽挖掘法(短而浅)和多层横向全宽挖掘(短而深)。
纵向挖掘法:分层纵挖法、通道纵挖法、分段纵挖法。
分层纵挖法:适用长路堑开挖

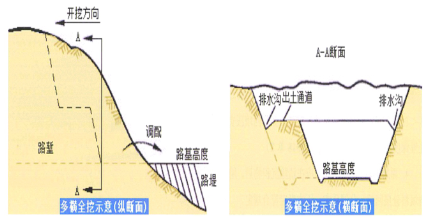

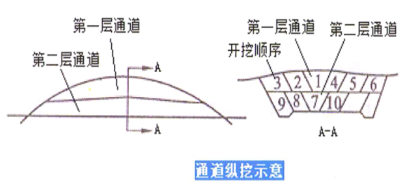

通道纵挖法:适用较长、较深路堑开挖

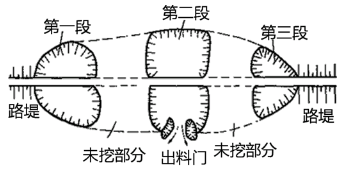

分段纵挖:适用于过长的路堑开挖
混合式挖掘法:多层横向全宽挖掘法和通道纵挖法混合使用。前者解决深的问题,后者解决长的问题。当路堑又长又深可以采用混合式挖掘法。
2)土方开挖规定
(1)开挖应自上而下逐级进行,严禁掏底开挖。
(2)开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动。边坡留余。
(3)开挖至零填、路堑路床部分后,应及时进行路床施工;如不能及时进行,宜在设计路床顶标高以上预留至少300mm厚的保护层。
(4)应采取临时排水措施,确保施工作业面不积水。
三逐级、两留余
石质路堑施工技术
1)开挖方式
(1)爆破开挖:是当前广泛采用的开挖施工方法。有薄层开挖、分层开挖、全断面一次开挖和特高梯段开挖等方式。 凿岩机和空压机成对出现。
(2)机械开挖:该方法没有钻爆工序作业,不需要风、水、电辅助设施,简化了场地布置,加快施工进度,提高生产能力,不适用于破碎坚硬岩石。
(3)静态破碎:将膨胀剂放入炮孔内,利用生产的膨胀力,缓慢地作用于孔壁,经过数小时至24小时达到300-500MPa的压力,使截止裂开。当周边有建筑物或构筑物需要保护时可采用。
2)石方开挖施工规定
(1)应逐级开挖,逐级按设计要求进行防护*
(2)施工过程中,每挖深3-5m应进行边坡边线和坡率复测。*
(3)严禁采用硐室爆破,靠近边坡部位的硬质岩应采用光面爆破或欲裂爆破。*
(4)爆破法开挖石方,应先查明空中缆线、地下管线位置,开挖边界线外可能受爆破影响的建筑物结构类型、居民居住情况等,对不能满足安全距离的石方宜采用化学静态爆破或机械开挖。
(5)边坡应逐级进行整修,同时清楚危石及松动石块。
开挖工程共同原理:三逐级,一复测;
爆破工程共用原理:硐室爆破要禁用,边坡保护用预列和光面爆破,安全距离不够时,用静态破碎和机械开挖。
