35-二建公路工程-桥梁工程-3.1.2常用模板、支架和拱架设计与施工(1)

3.1.2常用模板、支架和拱架设计与施工1)

补充内容:支架施工是指在支架上安装模板、绑扎钢筋骨架,并在现场浇筑混凝土的施工方法,由于其施工方法相对简便,无体系转换,非常适用于整体式结构,因此在桥梁施工中得到广泛的应用。(支架要满足:强度、刚度、稳定)





支架施工过程:1地基、防排水(2)硬化(3)支架(扫地杆与地面小于等于550mm),最顶上为U型顶托,作用卸落模版和微调标高。(4)模版施工(5)钢筋工程(6)打混凝土(7)拆模

柱式支架柱式支架


地基处理

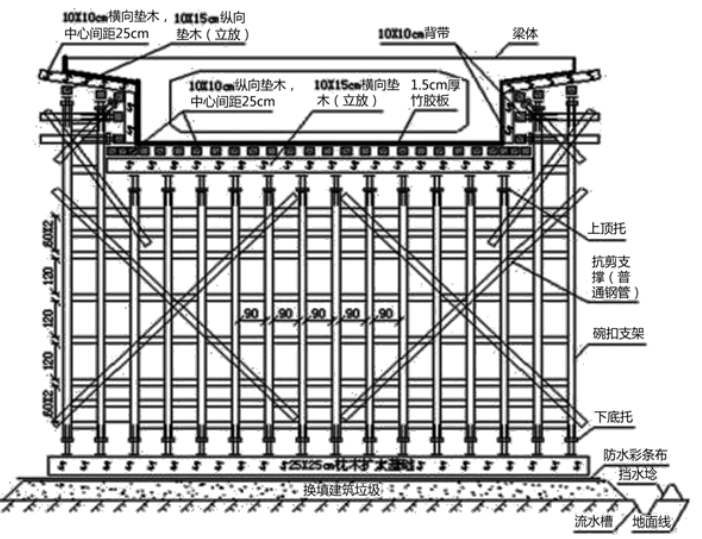

垫板和底托  (盘扣步距小于等于1.5m)

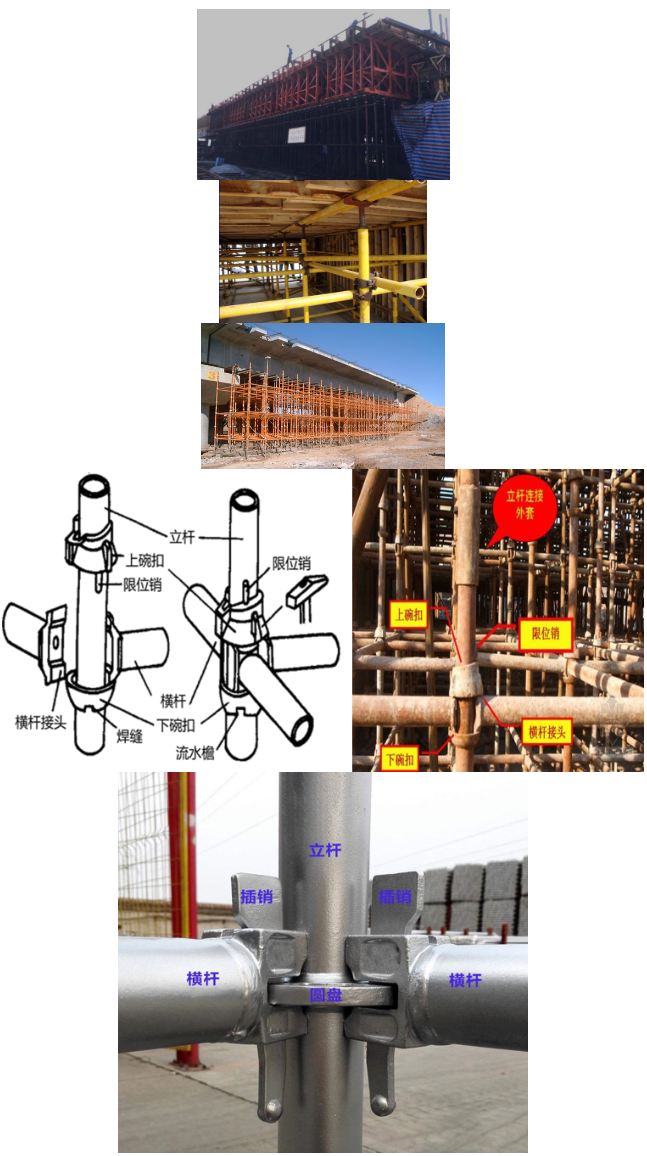

纵横扫地杆

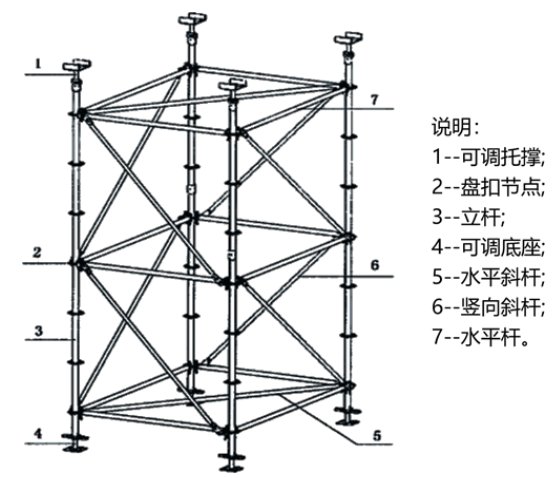

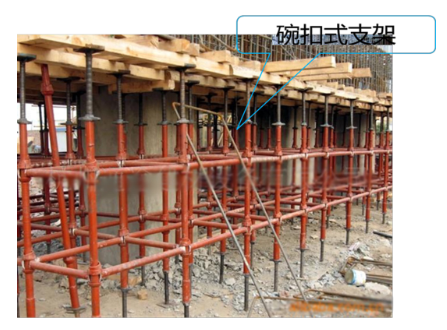

支架搭设


剪刀撑

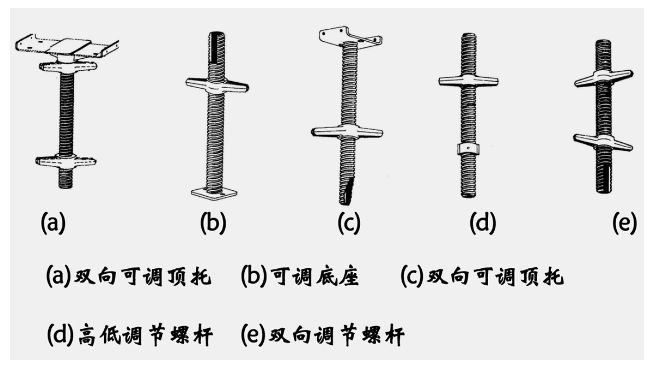

顶托



钢管桩钢管桩+贝雷梁柱式支架结构

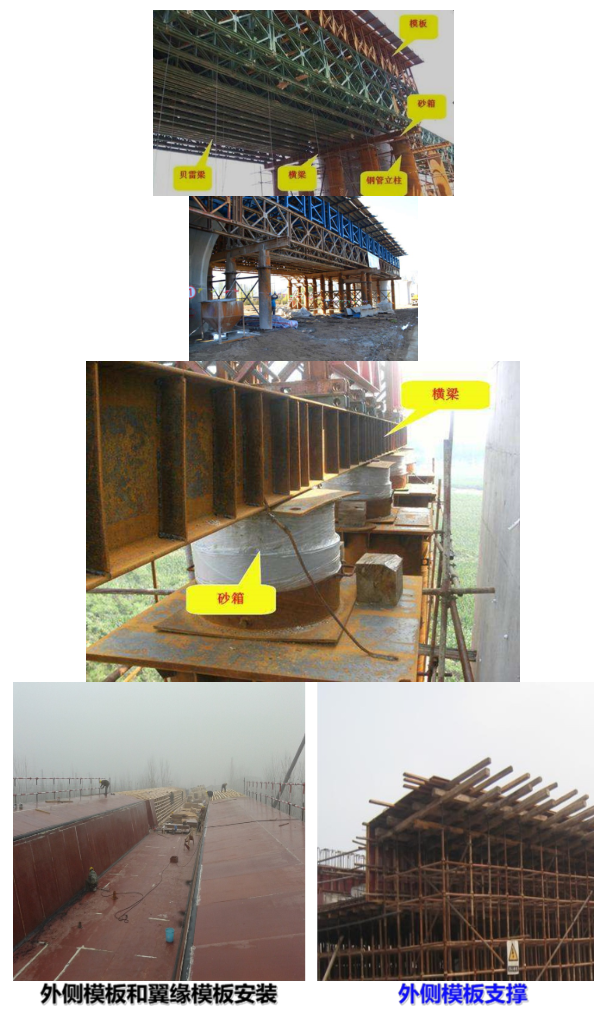

安装封头模板

支架预压(沙袋或混凝土块)




支架预压的目的为检查支架的整体稳定性,检验支架强度、刚度是否满足要求,确保施工安全;

消除地基、支架非弹性变形的影响,同时确定支架弹性变形= )

预压要分级加载,分级卸载。

支架预压(水箱)


钢管桩钢管桩+贝雷梁柱式支架结构


内模预制


内模安装





预拱度S=弹性变形S1(预压测得)+结构预拱度S2(设计院给)
