29-二建公路工程-路面工程-2.3.2 水泥混凝土路面施工(2)

水泥混凝土路面施工

1)准备工作

2)滑模摊铺面层前,应准确架设基准线。


基准线架设与保护应符合下列规定:(超高频考点)

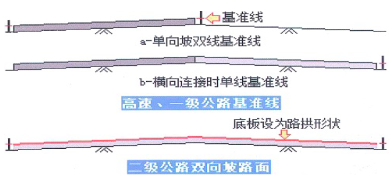

①滑模摊铺高速公路、一级公路时,应采用单向坡双线基准线;横向连接摊铺时,连接一侧可依托已铺成的路面,另一侧设置单线基准线

②滑模整体铺筑二级公路的双向坡路面时,应设置双线基准线,滑模摊铺机底板应设置为路拱形状。

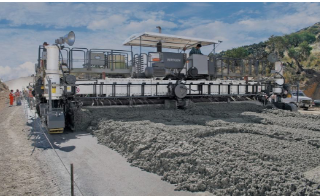

2)水泥混凝土面层滑模摊铺机铺筑

1)滑模摊铺机的施工参数设定及校准应符合下列规定:

2)滑模摊铺机前布料,应采用机械完成,布料高度应均匀一致,不得采用翻斗车直接卸料的方式,布料尚应符合下列规定:

①卸料、布料速度与摊铺速度协调一致,不得局部或全断面缺料。发生缺料时应立即停止摊铺。

②当面层传力杆、胀缝与隔离缝钢筋采用前置支架法施工时,不得在支架顶面直接卸料。传力杆以下的混凝土宜在摊铺前采用手持振捣棒振实。

1.混凝土振捣(小型机具施工)

振捣棒在每一处的持续时间,应以拌合物全面振动液化,表面不再冒气泡和泛水泥浆为限,不宜过振,也不宜少于30s。

2. 纵缝设置与施工

1)当一次铺筑宽度小于路面宽度时,应设纵向施工缝,位置应避开轮迹,并重合或靠近车道线,构造可采用拉杆平缝型。采用滑模施工时,纵向施工缝的拉杆可用摊铺机的侧向拉杆装置插入。采用固定模板施工方式时,应在振实过程中,从侧模预留孔中手工插入拉杆。


2)当一次铺筑宽度大于4.5m时,应设置纵向缩缝,构造可采用设拉杆假缝型,锯切的槽口深度应大于纵向施工缝的槽口深度。

3)插入的纵向拉杆应牢固,不得松动、碰撞或拔出。若发现拉杆松脱或漏插,应在横向相邻路面摊铺前,钻孔重新植入当发现拉杆可能被拔出时宜进行拉杆拔出力检验

4)纵缝应与路线中线平行。纵缝拉杆应采用热轧带肋钢筋,设在板厚中央,并应对拉杆中部100mm进行防锈处理。

3.横缝设置与施工

横缝从功能上分为横向施工缝、横向缩缝和横向胀缝。横向施工缝从构造上分为设传力杆平缝型和设拉杆企口缝型;


横向缩缝从构造上分为设传力杆假缝型和不设传力杆假缝型。

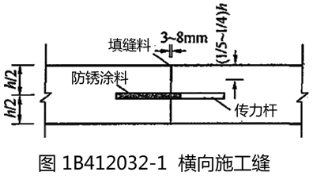

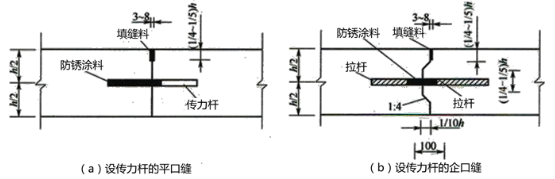

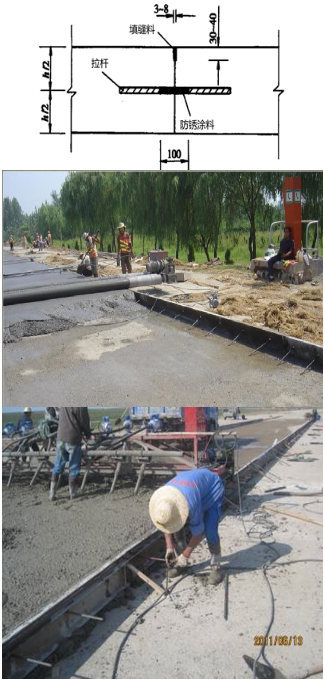

1)每日施工结束或因临时原因中断施工时,应设置横向施工缝,其位置应尽可能选在胀缝或缩缝处。横向施工缝设在缩缝处应采用设传力杆平缝型,如图2.3-1所示。施工缝设在胀缝处其构造与胀缝相同。确有困难需设置在缩缝之间时,横向施工缝应采用设拉杆企口缝型。


(1)在特重和重交通公路、收费广场、邻近横向胀缝或路面自由端的3条缩缝应采用设传力杆假缝型。其他情况下可采用不设传力杆假缝型。

(2)横向缩缝传力杆的施工方法可采用前置钢筋支架法或传力杆插入装置(DBI)法。传力杆应采用光面钢筋

(3)横向缩缝的切缝方式有全部硬切缝、软硬结合切缝和全部软切缝三种,切缝方式的选用,应由施工期间该地区路面摊铺完毕到切缝时的昼夜温差确定。

(4)邻近桥梁或其他固定构造物处或与其他道路相交处,应设置横向胀缝。普通混凝土路面、钢筋混凝土路面和钢纤维混凝土路面视集料的温度膨胀性大小、当地年温差和施工季节酌情设置横向胀缝:高温施工,可不设横向胀缝;常温施工,集料温缩系数和年温差较小时,可不设横向胀缝;集料温缩系数或年温差较大,路面两端构造物间距不小于500m时,宜设一道中间横向胀缝;低温施工,路面两端构造物间距不小于350m 时,宜设一道横向胀缝

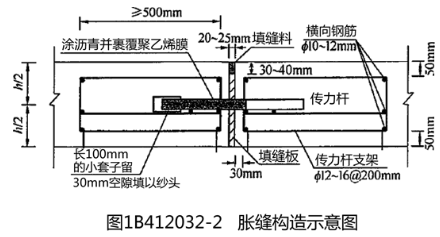

6普通混凝土路面的横向胀缝应包括补强钢筋支架、胀缝板和传力杆胀缝板应与路中心线垂直,缝壁垂直;缝隙宽度一致;缝中完全不连浆。


3.抗滑构造施工

(1)摊铺完毕或精整平表面后,宜使用钢支架拖挂1~3层叠合麻布、帆布或棉布,洒水湿润后作拉毛处理。人工修整表面时,宜使用木抹。用钢抹修整过的光面,必须再拉毛处理,以恢复细观拉滑构造。

(2)当日施工进度超过500m时,抗滑沟槽制作宜选用拉毛机械施工,没有拉毛机时,可采用人工拉槽方式。

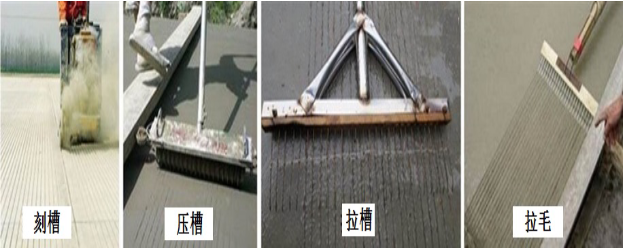

3)特重和重交通混凝土路面宜采用硬刻槽,凡使用圆盘、叶片式抹面机整平后的混凝土路面、钢纤维混凝土路面必须采用硬刻槽方式制作抗滑沟槽。


4.混凝土路面养护

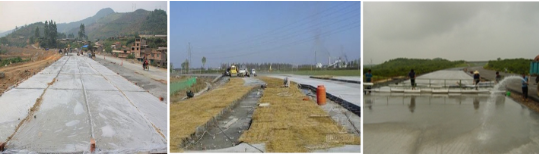

1)机械摊铺的各种混凝土路面、桥面及搭板宜采用喷洒养护剂同时保湿覆盖的方式养护。在雨天或养护用水充足的情况下,也可采用覆盖保湿膜、土工毡、土工布、麻袋、草袋、草帘等洒水湿养护方式,不宜使用围水养护方式。


2)养护时间根据混凝土弯拉强度增长情况而定,不宜小于设计弯拉强度的80%,应特别注重前7d的保湿(温)养护。一般养护天数宜为14~21d,高温天不宜小于14d,低温天不宜小于21d。掺粉煤灰的混凝土路面,最短养护时间不宜少于28d,低温

天应适当延长。

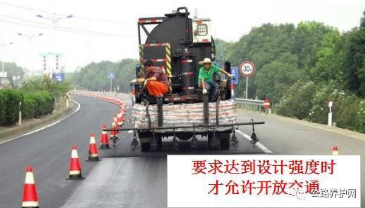

3)混凝土板养护初期,严禁人、畜、车辆通行,在达到设计强度40%后,行人方可通行。面板达到设计弯拉强度后,方可开放交通。


5.灌缝

常温施工式填缝料的养护期,低温天宜为24h,高温天宜为12h。加热施工式填缝料的养护期,低温天宜为2h,高温天宜为6h。在灌缝料养护期间应封闭交通。


总结:

一、试验段

二、接缝  构造图 名称:方向+构造    拉杆与传力杆施工。

三、滑膜的施工要求

1、基准线2、补机械:布料、硬刻槽、切割机械3、原理图。
