25-二建公路工程-路面工程-2.2.3 沥青路面面层施工(3)

2.2.3 沥青路面面层施工(3)(经常出案例)



1. 水泥路面改造加铺沥青面层

1)直接加铺法

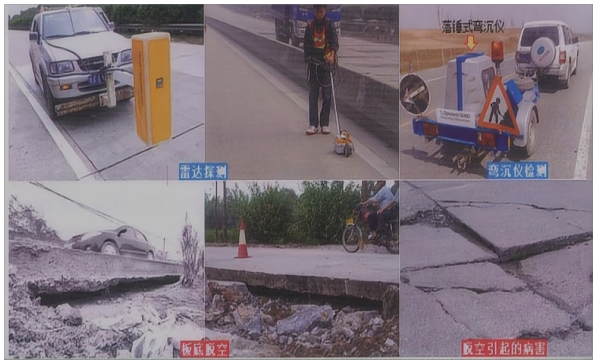

一般通过人工调查对旧水泥路的病害按段落桩号进行统计,采用探地雷达、弯沉仪对混凝土板的脱空和其结构层的均匀情况、路面承载能力进行检测评价。

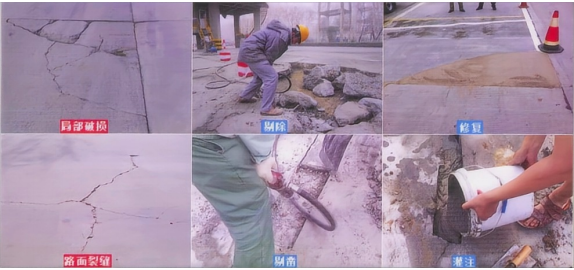

1)对边角破碎损坏较深和较宽的路面,先用切割机切除损坏部分,然后浇筑同强度等级混凝土;对破损较浅、较窄的,可凿除5cm以上,然后用细石拌制的混凝土混合料填平。


2)对发生错台或板块网状开裂,应首先考虑是路基质量出现问题,必须将整个板全部凿除,重新夯实路基及基层,对换板部位基层顶面进行清理维护,换板部分基层调平均由新浇筑的水泥混凝土面板一次进行,不再单独选择材料调平 浇筑同强度等级混凝土,传力杆按原水泥混凝土面板的设置情况进行设置。***





3)对于板块脱空、桥头沉陷、板的不均匀沉陷及弯沉较大的部位,应钻穿板块,然后用水泥浆高压灌注处理。

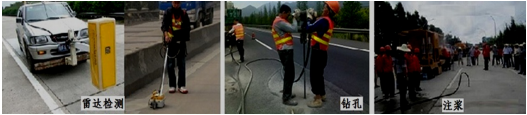

其施工工序为:定位→钻孔→制浆(热沥青、水泥浆、水泥粉煤灰浆、水泥砂浆等)→灌浆(灌浆标准:浆液进入结构孔隙,一直到相邻孔出浆、以浆液从纵横缝里冒出,或水泥混凝土板有翘起现象为止;不得过量灌浆,造成孔周辐射裂缝。)→灌浆孔封堵→交通控制(压浆完成后的板块,禁止车辆通行,待灰浆强度达到3MPa方可开放交通)弯沉检测(当弯沉值超过0.3mm时,应重新钻孔补压)。 ***

4)对接缝的处理。

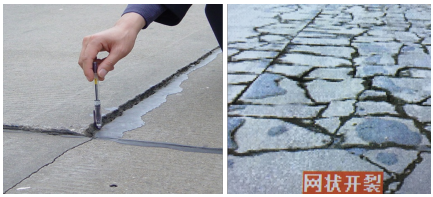

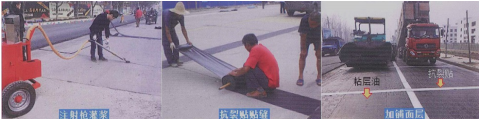

对纵横缝清缝,清除缝内原有的填充物和杂物,再用手持式注射枪进行沥青灌缝,然后用改性沥青油毡等材料贴缝,有必要时再加铺一层特殊沥青材料的过渡层,吸收或抵抗纵横缝的向上扩展的能量,防止产生反射裂缝。




2)碎石化法

1)路面碎石化前的处理

路面碎石化前清除缝内填充物和杂质,应清除水泥混凝土路面上的沥青修复材料,同时对全线的排水系统进行设置和修复,并将路两侧的路肩挖除至混凝土路面基层同一高度,以便水能从路面区域及时排出。


2)特殊路段的处理

在路面破碎之前对该工程全线可能存在的严重病害的软弱路段进行修复处理,首先清除混凝土路面并开挖至稳定层,然后换填监理工程师认可的材料。

3)构造物的标记和保护

路面破碎前,针对调查的结构物资料在现场做出明确的标记,以确保这些构造物不会因施工造成损坏。对不同埋深的构筑物、地下管线、房屋等,采取不同的红色油漆标注清楚,以区别破碎,保证安全。

4)路面碎石化施工

在路面碎石化施工正式开始之前,选择有代表性的路段作为试验段,获取破碎参数。在正常碎石化施工过程中,应根据路面实际状况对破碎参数不断作出微小的调整。当需要参数作出较大的调整时,则应通知监理工程师。路面破碎时,先破碎路面侧边的车道,然后破碎中部的行车道。两幅破碎一般要保证10cm左右的搭接破碎宽度。

表面凹处在10cm×10cm以内,在压实前可以用密级配碎石回填,10cm×10cm以上的,应利用沥青混合料找平,以保证加铺沥青面层的平整度。

5)破碎后的压实

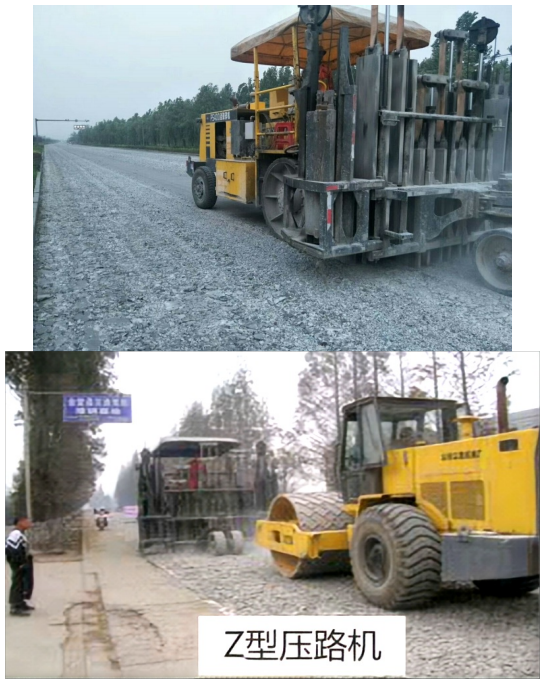

压实的主要作用是将破碎的路面表面的扁平颗粒进一步破碎,同时稳固下层块料,为新铺沥青面层提供一个平整的表面。破碎后的路面采用Z型压路机振动压实2~3遍,测标高进行级配碎石调平,检测平整度,光轮压路机振动压实3~4遍,压实速度不超过5km/h。


6)乳化沥青透层的洒布

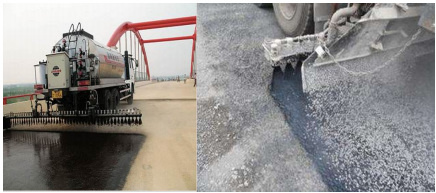

为使表面较松散的粒径有一定的结合力,使用慢裂乳化沥青做透层,用智能洒布车,保证用量均匀地控制在2.5~3.0kg/m2。乳化沥青透层表面撒布适量石屑后进行光轮静压,石屑用量以不粘轮为标准。
