2.2.3 沥青路面面层施工(2)
1)混合料的运输

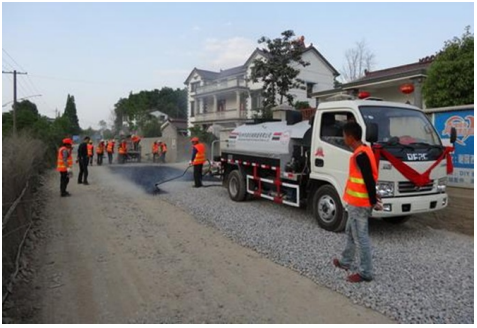

运输车的车厢内保持干净,涂防粘薄膜剂。运输车配备覆盖篷布以防雨和热量损失。
2)混合料的摊铺 (出题频率高***)

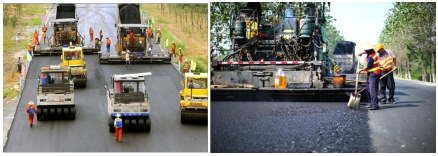

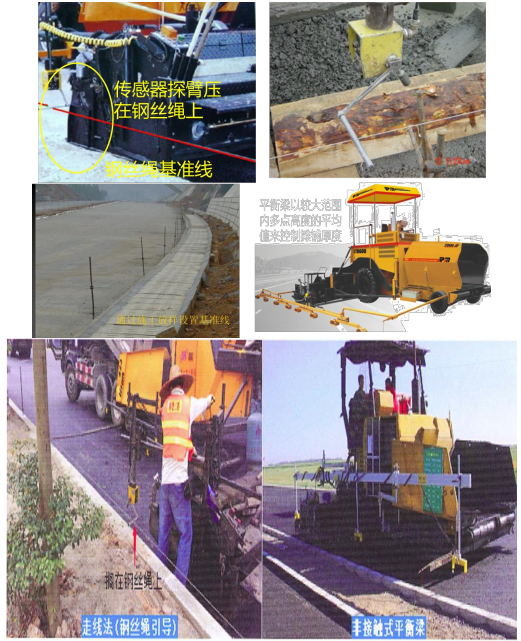

下、中面层采用走线法施工,表面层采用平衡梁法施工。
3)混合料的摊铺
(1)沥青混合料的摊铺温度根据气温变化进行调节。一般正常施工控制在不低于 125〜140℃。 ****

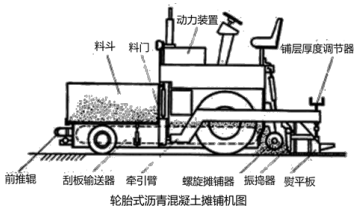

(2)开铺前将摊铺机的熨平板加热至不低于100℃。(温度低熨平板会与材料粘连)***
(3)采用双机或三机梯进式施工时,相邻两机的间距控制在10~20m。两幅应有30〜60mm宽度的搭接。 ***
(4)摊铺机无法作业的地方,在监理工程师同意后采取人工摊铺施工。
5)混合料的压实
(1)压路机采用2〜3台双轮双振压路机及2〜3台重量不小于16t胶轮压路机组成。

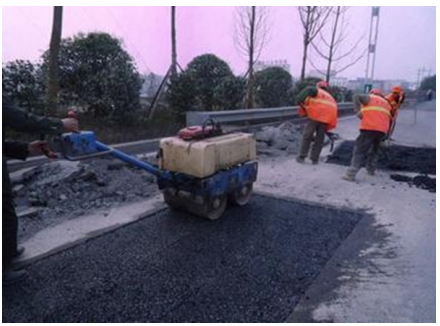

(2)初压:采用钢轮压路机静压1~ 2遍,正常施工情况下,温度应不低于120℃并紧跟摊铺机进行。复压:紧跟在初压后开始,不得随意停顿。密级配沥青混凝土优先采用胶轮压路机进行搓揉碾压,以增加密水性,总质量不宜小于25t。边角部分压路机碾压不到的位置,使用小型振动压路机碾压。 ****
(3)采用雾状喷水法,以保证沥青混合料碾压过程中不粘轮。
(4)不在新铺筑的路面上进行停机、加水、加油活动,以防各种油料、杂质污染路面。压路机不准停留在温度尚未冷却至自然气温以下已完成的路面上。

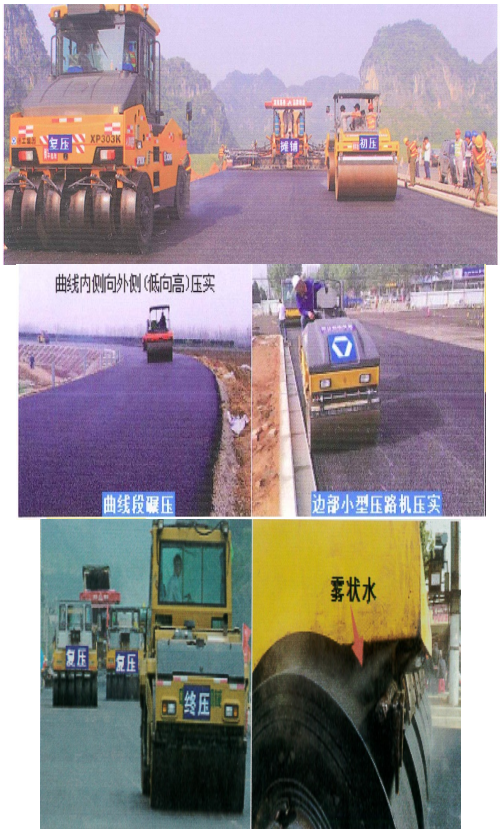

(5)碾压进行中,压路机不得中途停留、转向或制动,压路机每次由两端折回的位置阶梯形随摊铺机向前推进,使折回处不在同一横断面上,振动压路机在已成型的路面上行驶应关闭振动。

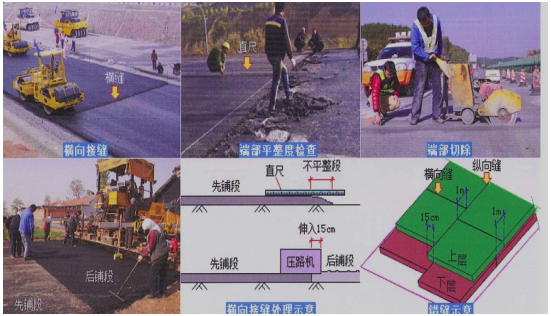

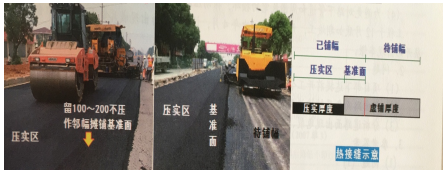

6)接缝处理(1)梯队作业采用热接缝,施工时将已铺混合料部分留下100〜200mm宽暂不碾压,作为后摊铺部分的高程基准面,后摊铺部分完成立即骑缝碾压,以除缝迹。
2.2.3 沥青路面面层施工
(1)半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝。铺另半幅前必须将边缘清扫干净,并涂洒少量粘层沥青。摊铺时应重叠在已铺层上50 -100mm,摊铺后将混合料人工铲走。碾压时由边向中碾压留下 100 -150mm,然后压实新铺部分,再跨缝挤紧压实。
(2)横接缝的处理方法:首先用 3m直尺检查端部平整度,不符合要求时,垂直于路中线切齐清除。清理干净后在端部涂粘层沥青接着摊铺。摊铺时调整好预留高度,接缝处摊铺层施工结束后再用3m直尺检查平整度。横向接缝的碾压先用双轮双振压路机进行横压,碾压时压路机位于已压实的混合料层上,伸入新铺层的宽为150mm,然后每压一遍向铺混合料方向移动150 - 200mm,直至全部在新铺层上为止,再改为纵向碾压。
4.沥青表面处治施工技术
沥青表面处治通常采用层铺法施工,按照洒布沥青及铺撒矿料的层次的多少,可分为单层式、双层式和三层式3种。
三层法施工工序是:施工准备→洒透层油→洒第一层沥青→撒第一层集料→碾压→ 洒第二层沥青→撒第二层集料→碾压→洒第三层沥青→撒第三层集料→碾压→初期养护成型。
(先油后料)
5. 沥青贯入式面层施工技术(先料后油)
沥青贯入式面层的施工工艺流程为:
清扫基层→洒透层或粘层沥青(乳化沥青贯入式或沥青贯入式厚度小于5cm)→撒主层矿料→碾压→洒布第一遍沥青→撒布第一遍嵌缝料→碾压→洒布第二遍沥青→撒第二遍嵌缝料→碾压→洒布第三遍沥青→撒封层料→碾压→初期养护。
总结:
沥青路面施工:
1、准备工作:(1)原材料 沥青材料如何选,(2)试验段***
2、沥青混合料分类(1)结构类型 代表、中英文对照(2)矿料级配(剩余空隙率,从属代表)
3、工艺流程
4、技术要点:(1)试验段(14d、28d、时间段确定的参数)(2)摊铺 摊铺温度、熨平板温度,找平法,摊铺方式选择,摊铺机械布置(双机、三级、梯进式前后 错开10-20米)(3)压实机械配备 初压、复压、终压(4)接缝处理 热接缝、冷接缝。
