13-二建公路工程-路基工程-1.1.8特殊路基施工(4)

1、软基处理其他方法

公路软土地基处理方法还包括修筑路堤地基隔离墙、爆炸挤淤、真空预压、真空堆载联合预压等。

1)软土地区路堤施工技术要点

1)软土地区路堤施工应尽早安排,施工计划中应考虑地基所需固结时间。

2)施工期间,路堤中心线地面沉降速率24h应不大于 10~15mm坡脚水平位移速率24h应不大于5mm。填筑速率应以水平位移控制为主,超过标准应立即停止填筑。***选择案例

软土固结时间越长,工后沉降量越小,对提高公路质量有很大帮助,故需要尽早安排。

3)桥台、涵洞、通道以及加固工程应在预压沉降完成后再进行施工。

答疑解惑:桩的打设过程中会产生挤土效应,尽量先进行软基处理的桩基打设,再进行结构物基础施工。如先进行了结构物基础施工,打设顺序由结构物处向路堤方向打设,尽量减少对结构物基础的影响。

4)堆载预压的填料宜采用上路床填料,并分层填筑压实。

5)在软土地基上直接填筑路堤,应符合下列规定:

反压护道宜与路堤同时填筑防止路堤下的淤泥从两侧挤出。分开填筑时,应在路堤达到临界高度前完成反压护道施工。

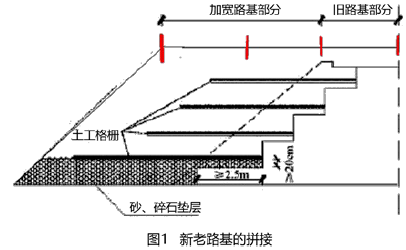

2)旧路加宽软基处理要求

旧路加宽路段应同步进行拼宽路基和老路基的沉降观测新旧路基之间会产生沉降差,因此需要做沉降监测,观测点宜布置在同一断面上。观测点设置宜为老路路中、老路路肩、拼宽部分中部、拼宽部分外侧。

老路路中、老路路肩沉降观测点设置可采用在路表埋设观测点的方法,拼宽部分宜采用埋设沉降板的方法。可能出案例

答疑解惑:

沉降和稳定动态观测前两列可能出案例

重点掌握软土路基常用处理方法:施工方法、施工工艺流程、适用条件、技术要点这四类要着重加强。质量标准的检查项目做加强记忆。软土路基怎么去填筑怎么去施工,施工顺序是什么,施工的标准速率是多少做记忆。

2.滑坡地段路基施工

1)滑坡防治的工程措施

  滑坡防治的工程措施主要有排水、力学平衡和改变滑带土三类。

1)滑坡排水

  A. 环形截水沟

  必须在滑动面以外修筑1~2条环形截水沟。

  B.树枝状排水沟

树枝状排水沟的主要作用是排除滑体坡面上的径流。

  C.平整夯实滑坡体表面的土层,防止地表水渗入滑体坡面造成高低不平,易于积水。

D. 排除地下水支撑渗沟、边坡渗沟、暗沟、平孔等。三沟一平孔

2)力学平衡

挖方路基上边坡发生的滑坡不大时,可采用刷方(台阶)减重打桩或修建挡土墙进行处理以达到路基边坡稳定。刷方减重只适合路堑

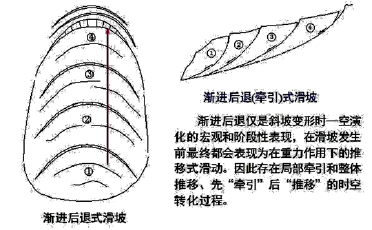

牵引式滑坡、具有膨胀性质的滑坡不宜用刷坡减重法。选择

填方路堤发生的滑坡,可采用反压土方适用填方或修建挡土墙等方法处理。

(填方和挖方采用的不同方式,填方是反压土方,挖方是刷方减重,打桩和挡土墙挖填都可以。可能出现问答)

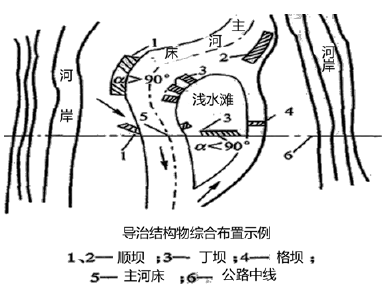

沿河路基发生滑坡,可修建河流调治构造物(堤坝、丁坝、稳定河床等)及挡土墙方法处理。

3)改变滑带土

A.焙烧法B.电渗排水C.爆破灌浆法把滑代体里的孔隙水弄干

2)滑坡地段路基的施工技术要点

抗滑支挡工程施工应符合下列规定:

(1)抗滑桩与挡土墙共同支挡时,应先施作抗滑桩。挡土墙后有支撑渗沟及其他排水工程时应先施工。

  2)抗滑桩、锚索施工应从两端向滑坡主轴方向逐步推进。

  3)各种支挡结构的基底应置于滑动面以下,并应嵌入稳定地层。

答疑解惑:滑坡主轴也称主滑线,为滑坡体滑动速度最快的纵向线,它代表整个滑坡的滑动方向。

软土路基知识点考点总结:

重点掌握软土路基常用处理方法:施工方法、施工工艺流程、适用条件、技术要点这四类要着重加强。质量标准的检查项目做加强记忆。软土路基怎么去填筑怎么去施工,施工顺序是什么,施工的标准速率是多少做记忆。

软土路基案例出题点,前四重点掌握,第五也要会防止出题

1、垫层和浅层处理

2、竖向排水体

3、强夯和强夯置换

4、CFG桩

5、粒料桩
