1.1.8特殊路基施工(2)
1、竖向排水体
竖向排水体适用于深度大于3m的软土地基处理。用于对淤泥质土和淤泥地基进行处理时,宜与加载预压或真空预压方案联合使用。采用竖向排水体处理软土地基时,应保证有足够的预压期。竖向排水体可采用袋装砂井和塑料排水板。
塑料排水板可采用口琴式、城墙式等断面。
袋装砂井和塑料排水板可采用沉管式打桩机施工,塑料排水板也可用插板机施工。

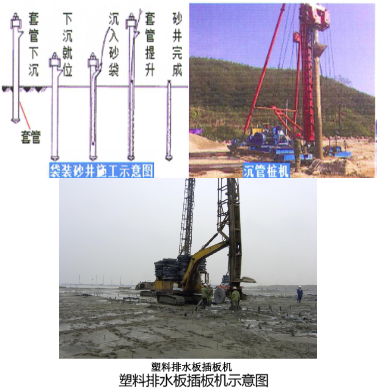

袋装砂井施工工艺程序:整平原地面---摊铺下城砂垫层---机具定位---打入套管---沉入砂袋---拔出套管---机具移位---埋砂袋头(0.3m)---摊铺上层砂垫层。***

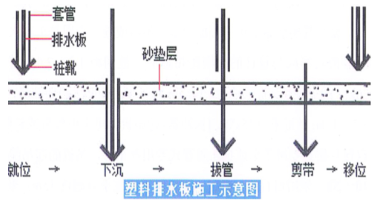

塑料排水板施工工艺程序:整平原地面---摊铺下层砂垫层---机具就位---塑料排水板穿靴---插入套管---拔出套管---割断塑料排水板---机具移位---摊铺上层砂垫层***
(1)袋装砂井施工规定
A. 套管起拔时应垂直起吊,防止带出或损坏砂袋。发生砂袋带出或损坏时,应在原孔位边缘重打。
B. 砂袋在孔口外的长度应不小于300mm,并顺直伸入砂砾垫层。

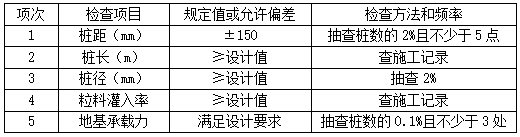

C. 袋装砂井施工质量应符合下表规定
(2)塑料排水板施工规定
A. 塑料排水板不得搭接,预留长度应不小于500mm,并及时弯折埋设于砂垫层中。
B. 塑料排水板施工质量应符合下表规定。
(3)粒料桩

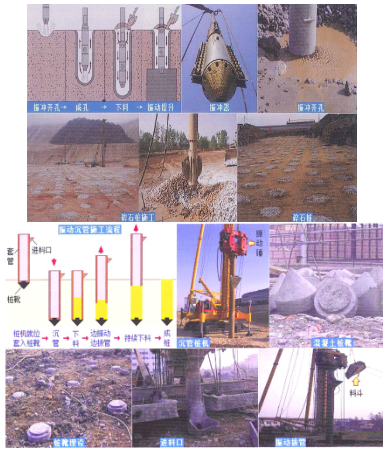

粒料桩可采用振冲置换法或震动沉管法成桩。(挤密振密原理)
振冲置换法适用于处理十字板抗剪强度不小于15kpa的软土地基;振动沉管法适用于处理十字板抗剪强度不小于20kpa的软土地基。
主要将砂、碎石、砂砾、废渣等粒料(粒径宜为20-50mm,含泥量不应大于10%)。按整平地面---振冲器就位对中---成孔---清孔---加料振密---关机停水---振冲器移位的施工工艺程序进行施工。***
振动沉管法成桩可采用一次拔管成桩法、逐步拔管成桩法、重复压管成桩法三种工艺。
重复压管成桩法的施工工序为:1清理平整场地---2测量放样--3机具就位--4沉管至设计深度--5加料--6震动拔管--7震动下压管--8震动拔管--9机具移位。其中5-8重复循环制桩顶,直至桩管拔出地面。(挤密振密效果最好)
粒料桩施工规定如下:
(1)碎石桩宜采用极配好、不易风化的碎石或砾石,最大粒径宜不大于50mm,含泥量应小于5%。
(2)施工前应进行成桩工艺和成桩挤密试验。
(3)粒料桩可采用振冲置换法或震动沉管法,宜从中间向外围或间隔跳打。邻近结构物施工时,应沿背离结构物的方向施工。
(4)碎石桩密实度抽查频率因为2%,用总行II型动力触探测试,贯入量100mm时,击数应大于5次。
