10-二建公路工程-路基工程-1.1.7路基改建工程&1.1.8特殊路基施工(1)

1、一般路堤扩宽施工要求(选择题备考)

(1)拓宽路堤填筑前,应拆除原有排水沟、隔离栅等设施。拓宽部分的基底清除原地表土应不小于0.3m。清理后的场地应进行平整压实。老路堤坡面,清除的法向厚度应不小于0.3m

(2)上边坡的既有防护工程宜与路基开挖同步拆除,下边坡的防护工程拆除时应采取措施保证既有路堤的稳定。

(3)既有路堤的护脚挡土墙及抗滑桩可不拆除。路肩式挡土墙路基拼接时,上部支挡结构物应予拆除,宜拆除至路床底面以下。

(4)既有路基有包边土时,宜去除包边土后再进行拼接。

(5)从老路堤坡脚向上开挖台阶时,应随挖随填,台阶高度应不大于1.0m,宽度应不小于1.0m

(6)拼接宽度小于0.75m时,可采取超宽填筑再削坡或翻挖既有路堤等措施。

(7)宜在新、老路基结合部铺设土工合成材料。

(8)拓宽路基应进行沉降观测,观测点应按照设计要求设置。高路堤与陡坡路堤路段尚应进行稳定性监测。

2、高路堤与陡坡路堤拓宽施工要求

(1)原坡脚支挡结构不宜拆除,结构物邻近处可用小型机具薄层夯实。

(2)老路底部设置有申购或盲沟时,应做好排水通道的衔接施工。

3、新旧路基链接部处置技术要点(选择题备考)

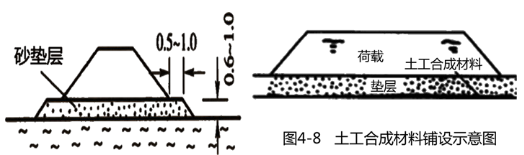

在路槽纵向开挖的台阶上铺设跨施工缝的土工格栅,以加强新老路基的横向联系,减少裂缝反射。土工格栅的宽度不宜小于2m,且跨在老路基一侧的格栅宽度宜为其总宽度的1/3-1/2

1.1.8特殊路基施工(1*****

1、软土路基施工

1)软土的工程特性

软土是指天然含水率高、天然孔隙比大、抗剪强度低、压缩性高的细粒土,包括淤泥、淤泥质土、泥炭、泥炭质土等。

软土可按下表进行鉴别,挡表中部分指标无法获取时,可以天然孔隙比和天然含水率两项指标为基础,采用综合分析的方法进行鉴别。

修建在软土地区的路基,应充分考虑路堤建筑载荷引起软基滑动破坏的稳定问题和量大且时间长的沉降问题。

2)软土地基处理施工技术

1)垫层和浅层处理

垫层类型按材料可分为碎石垫层、砂砾垫层、石屑垫层、矿渣垫层、粉煤灰垫层以及灰土垫层等(粉煤灰及灰土可扩散负载及一定的隔离软土作用)。

浅层处理可采用浅层置换、浅层改良、抛石挤淤等方法,处理深度不宜大于3m***

砂砾、碎石垫层施工规定

A、砂砾、碎石垫层宜采用级配好的中、粗砂、砂砾或碎石,含泥量应不大于5%,最大粒径宜小于50mm

B、垫层宜分层填筑、压实。垫层应水平铺筑。当地形有起伏时,应开挖台阶,台阶宽度宜为0.5-1m

C、垫层宽度应宽出路基坡脚0.5-1m,两侧宜用片石护砌或采用其他方式防护。***

浅层置换施工规定

置换宜选用强度高的砂砾、碎石、等水稳性和透水性好的材料。施工时,应分层填筑、压实。

浅层改良施工规定

对非饱和黏质土的软弱表层,可添加石灰、水泥等进行改良处理。

抛石挤淤施工规定***

A、应采用不易风华的片石、块石,石料直径宜不小于300mm

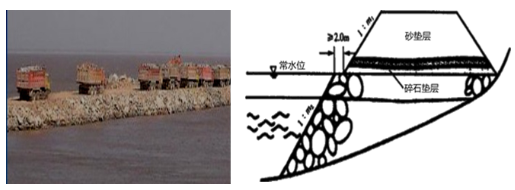

B、当软土底层平坦,横坡缓于1:10时,应沿路线中线向前呈等腰三角形逐次向两侧对称抛填至全宽,将淤泥挤向两侧;当横坡陡于1:10时,应自高侧向低侧渐次抛填,并在低侧边部多抛投形成不小于2m宽的平台

C、当抛石高出水面后,采用重型机具碾压密实。

在软土层顶面铺砂垫层,主要起浅层水平排水作用,使软土中的水分在路堤自重的压力作用下,加速沉降发展,缩短固结时间。

2、爆炸挤淤

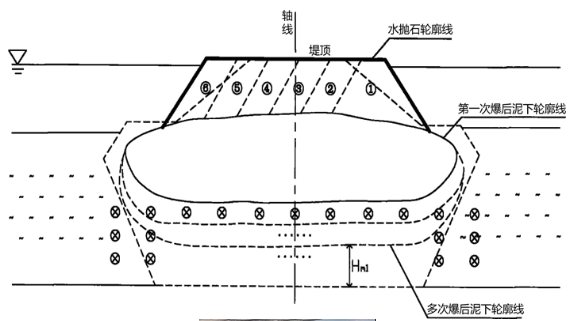

爆炸挤淤是将炸药放在软土或泥沼中爆炸,利用爆炸时的张力作用,把淤泥或泥沼扬弃。然后回填强度较高的渗水性土壤,如砂砾、碎石等。爆炸挤淤法适用于处理海湾滩涂等淤泥和淤泥质土地基。处理厚度不宜大于15m

爆炸挤淤施工规定如下:

(1)宜采用布药机进行布药。当淤泥顶面高、露出水面时间长、且装药深度小于2.0m时,可采用人工建议布药法。

(2)抛填高度应高于潮水位。抛填进尺最小宜不小于3m,最大宜不大于10m

(3)爆炸挤淤后应采用钻孔或物探方法探测检查置换层厚度、残留混合层厚度。置换层底面和下卧地基层设计顶面之间的残留淤泥碎石混合层厚度应不大于1m
