8-二建公路工程-路基工程-1.1.5路基季节性施工

路基雨期施工

1)雨期施工地段的选择

(1)雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃方地段。

(2)重黏土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水困难,不宜安排雨期施工。

2)雨期填筑路堤

(1)填料应选用透水性好的碎石土、卵石土、砂砾、石方碎渣和砂类土等。利用挖方土作填料,含水率符合要求时,应随挖随填,及时压实。含水率过大难以晾晒的土不得用作雨期施工填料。

(2)每一填筑层表面应做成2%-4%双向路拱横坡以利于排水,低洼地带或高出设计洪水位0.5m以下部位应选用透水性好、饱水强度高的填料分层填筑,并及时施作护坡、坡脚等防护工程。

(3)雨期填筑路堤需借土时,取土坑的设置应满足路基稳定的要求。

(4)路堤应分层填筑,并及时碾压。

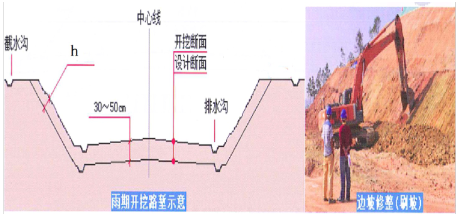

3)雨期开挖路堑 ***

(1)挖方边坡不宜一次挖到设计坡面,应预留一定厚度的覆盖层,待雨期过厚再修正到设计坡面。

(2)雨期开挖路堑,当挖至路床顶面以上300-500mm时应停止开挖,并在两侧挖好临时排水沟,待雨期过后再施工。***

(3)雨期开挖岩石路基,炮眼应水平设置。


路基冬期施工技术

在季节性冻土地区,昼夜平均温度在-3摄氏度以下且连续10天以上时,或者昼夜平均温度虽在零下3摄氏度以上但冻土未完全融化时,均应按冬期施工处理。***

1)路基工程可在冬期进行的项目

(1)泥沼地带河湖冻结到一定深度后,可利用地基冻结后承载力提高的有力条件修筑施工便道,运输所需的机具、设备和材料。如需换土时可趁冻结期挖去原地面的软土、淤泥层,换填合格的填料。

(2)含水率高的流动土质、流沙地段的路堑可利用冻结期开挖。

(3)河滩地段可利用冬期水位低,开挖基坑修建防护工程,但应采取加温保温措施,注意养护。

(4)岩石地段的路堑或半填半挖地段,可进行开挖作业。

小总结:有水且冻的可以挖,冬季水位低,岩石路堑或半填半挖地段,可以施工。



2)路基工程不宜冬期施工的项目

(1)高速公路、一级公路的土质路堤和地质不良地区的公路路堤不宜进行冬期施工。土石路堤路床以下1米范围内,不得进行冬期施工。半填半挖地段(土质的)、填挖交界处不得在冬期施工。***

(2)铲除原地面的草皮、挖掘填方地段的台阶。

(3)整修路基边坡。(易冰冻变形垮塌)

(4)在河滩低洼地带将被水淹的填土路堤。

填方

3)冬期填筑路堤

(1)路堤填料应选用未冻结的砂类土、碎石、卵石土、石渣等透水性好的材料。不得用含水率大的黏质土。(易冻胀)

(2)填筑路堤应按横断面全宽平填,每层松铺厚度应比正常施工减少20%-30%,且松铺厚度不得超过300mm。当天填土应当天完成碾压。***

(3)中途停止填筑时,应整平填层和边坡并进行覆盖防冻,恢复施工时应将表层冰雪清除,并补充压实。

(4)当填筑高程距路床底面1m时,碾压密实后应停止填筑,在顶面覆盖防冻保温层,待冬期过后整理复压,再分层填至设计标高。***

(5)冬期过后必须对填方路堤进行补充压实,压实度应符合表1.1-4规定。



4)冬期挖方路基  ***

(1)挖方边坡不得一次挖到设计线,应预留一定厚度的覆盖层,待到正常施工季节后再修整到设计坡面。

(2)路基挖至路床顶面以上1m时,完成临时排水沟后,应停止开挖,待冬期过后再施工。   (小总结:正常季节施工路床上面留余300mm,雨期300-500mm,冬期1m

(3)冬期施工开挖路堑表层冻土的方法

爆破冻土法:当冰冻深度达1米以上时可用此法炸开冻土层。

机械破冻法:1m以下的冻土层可选用专用破冻机械,如冻土犁、冻土锯和冻土铲等,予以破碎清除。

人工破冻法:当冰冻层较薄,破冻面积不大,可用日光暴晒法、火烧法、热水开冻法、水针开冻法、蒸汽放热解冻法和电热法等方法胀开或融化冰冻层,并辅以人工撬挖。



路床不能冬期施工。
